GPS放线步骤以及实际测量步骤
GPS用两台测量GPS接收器接受4个以上的空间轨道GPS通过相应的计算方法,计算出卫星发射的两个载波信号GPS接受机器天线相位中心的距离。编制GPS卫星可见性预报和观测时间的选择GPS定位精度与观测卫星的几何图形密切相关。通常GPS接收器的商业数据处理系统配备了卫星可见预测软件。
GPS用两台测量GPS接收器接受4个以上的空间轨道GPS通过相应的计算方法,计算出卫星发射的两个载波信号GPS接受机器天线相位中心的距离。本节试验介绍GPS在工程测量中应用全球卫星定位系统,包括卫星定位测量控制网络的布置.卫星定位控制点的选择GPS外业操作流程。
一.卫星定位测量控制网的布置应满足以下要求:
(1)根据测试区域的实际情况.精度要求.卫星状况.综合设计接收机的类型和数量以及测量区域内现有的测量数据。
(2)第一级网络布置时,宜测试两个以上高级国家控制点或地方坐标系的高级控制点;对于控制网络中的长边,应形成大地四边形或中点多边形。
(3)控制网络应由独立的观测边缘形成一个或多个闭环或附加路线:各级控制网络中构成闭环或附加路线的边数不应超过6条。
(4)各级控制网络中独立基线的观测总数不应小于必要观测基线数的1.5倍。
(5)加密网应根据工程需要,在满足精度要求的前提下,采用更加灵活的布网方式。
(6)采用GSP/RTK在控制网的布置中,应考虑参考站的分布和位置。.选择卫星定位控制点
(1)点应选在坚实的土质中.在稳定可靠的地方,同时要有利于加密和扩张,每个控制点至少要有一个视角。
(2)应选择视野开阔,高度角15°在上述范围内,应无障碍物;接收卫星信号的干扰源或强烈反射卫星信号的物体不得在该点附近有强烈干扰。
(3)充分利用符合要求的旧控制点。
三.GPS外业观测1.GPS准备观察
(1)GPS接收器的一般检查主要是检查接收器的所有部件是否齐全.完好,紧固件是否松动脱落,设备手册和材料是否齐全等。
(2)通电检查的主要项目包括:设备通电后信号灯相关.按键.显示系统和仪表的工作情况,以及自测系统的工作情况。自测试正常后,按照操作流程进行卫星捕捉和跟踪,检查其工作情况。
(3)试验检验主要是对接收机的精度和稳定性进行检验。试验是在不同长度的基线上进行的,有两套GPS为了确定接收机的精度和稳定性,将接收机测得的基线长度与标准值进行了比较。通常每年使用接收机前至少检查一次。
(4)编制GPS卫星可见性预报和观测时间的选择GPS定位精度与观测卫星的几何图形密切相关。卫星几何图形的强度越好,定位精度越高,从观测站观测卫星的高度角度越小,卫星分布范围越大,几何精度因子越大GDOP值越小,定位精度越高,通常需要GDOP值小于6。
通常GPS接收器的商业数据处理系统配备了卫星可见预测软件。使用该软件时,需要在当前子目录下存储前观测卫星日历文件;输入预测软件后,输入预测观测站的一般坐标.预测观测日期和观测卫星高度的截止角。该软件首先阅读早期卫星日历文件的卫星时间表。该软件根据预计观测日期计算卫星位置,然后使用测量站坐标计算卫星高度角,选择截止角大于高度角的所有卫星进行预测,并按时间顺序列出所有可见卫星信息。
2.观测工作包括天线安置,GPS接收器的放置和操作、气象参数测量和测量站记录等。
(1)天线的放置是实现定位的先决条件之一。一般情况下,天线应尽量放置在标志中心垂直方向的三脚架上,天线的圆形水平气泡必须在中间;天线方向标志线应指向正北方向,并考虑当地磁偏差角度的影响,以减少相位中心偏差的影响,方向误差一般不应大于土壤5°。天线放置后,在每个观应在每个观测期前后高出一次。两次量的高差不应大于3。mm。以平均值为最后天线高。若相互差异超过极限,应查明原因,提出处理意见,并记入观察记录。
(2)安置GPS接收器放置在离天线适当位置的地面上,用电缆将接收器和电源放置在接收器上.连接好天线和控制器,确认无误后,打开电源开关,进行预热和静置。
(3)捕机观测的主要任务是捕获GPS卫星信号和跟踪.接收和处理信号以获取所需的定位观测数据。有关接收机操作的具体方法和步骤,请参阅仪器操作手册。不同的接收机操作过程基本相似,主要步骤包括:1.打开接收机2.手册启动3.进入项目→新建→输入工程名称
→确定→编辑→增加→

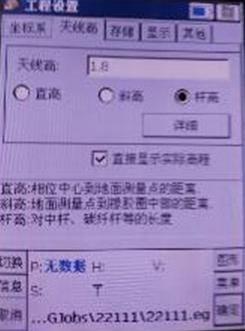

椭球名称:xian80→中央子午线:109.30→点击ok→高天线:(默认1).8m,可以根据杆的高度进行调整,但必须与杆的高度一致)→确定
4.校正坐标:第一步:输入→球转换参数→打开:hw20151207文件下的info/hw20151207.cot→ok保存→文件名:(新建工程名称)→应用→是→是
第二步:输入→校正导向→输入本控制点X.Y.H坐标→(水泡需要居中)→校正→确定
5.点放样:第一步:测量:→点放样→目标→文件→导入→打开文件:(ltlzbd01或ltlzbd02或ltlzbd03)→导入第二步:选择要放样的点→确定。根据提示找到目标点。
6.直线放样:测量→直线放样→目标→增加→输入或添加(起止点).线名.里程0)等相关信息即可→确定→选中该线→确定。可以开始放样。
四.数据处理
当现场观察工作完成后,通常应将当天的观察数据下载到计算机并进行计算GPS基线向量和基线向量的解决方案软件一般采用仪器制造商提供的软件,也可以采用通用数据格式的第三方软件或自编软件。基线向量解决完成后,应对解决方案结果进行检查,通常采用同步环和异步环检测。根据规范要求的精度,消除误差较大的数据,必要时需要重新测试。当对数据进行检查时,可以将基线连接到测量网络。差异软件可以使用仪器制造商提供的软件,也可以使用通用数据格式的第三方软件或自编软件。
